بتن آماده بهتر است یا بتن دستی و کارگاهی؟

بتن آماده یا دستی؟ برای هر بتن سازه‌ای جواب بتن آماده یا بتن ساخته‌شده با مخلوط‌کن کارگاهی است، چون مبحث ۹ مقررات ملی ساختمان ساخت و اختلاط دستی بتن سازه‌ای را «به هیچ وجه» مجاز نمی‌داند. بتن دستی فقط برای کار غیرسازه‌ای مثل بتن مگر و کف حیاط، و هر نوبت حداکثر ۳۰۰ لیتر، پذیرفته است.

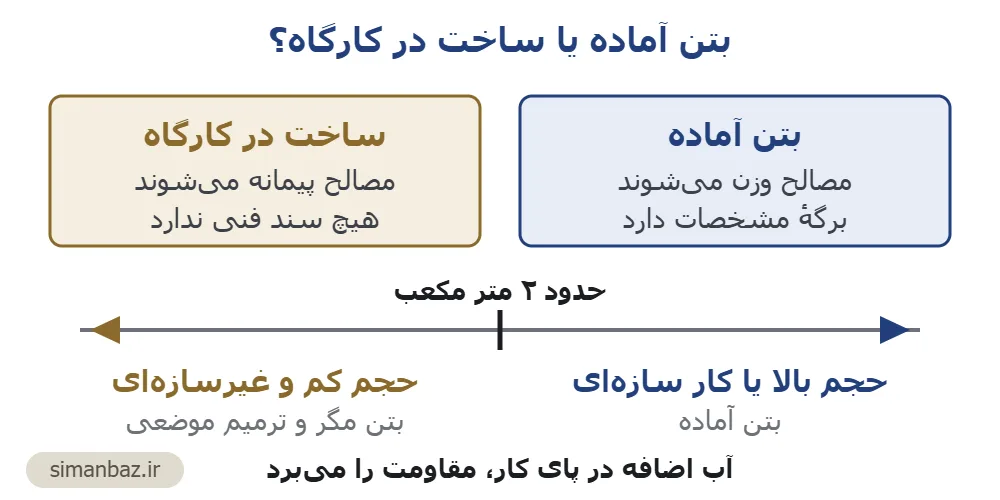

نمودار مقایسهٔ بتن آماده و ساخت در کارگاه با مرز تصمیم حدود دو متر مکعب
عکس: سیمان‌باز · اثر اختصاصی سیمان‌باز
فهرست این صفحه۱۰ بخش
  1. ۱آیا ساخت بتن دستی از نظر مبحث ۹ مجاز است؟
  2. ۲بتن کارگاهی با بتونیر چه فرقی با بتن دستی دارد؟
  3. ۳کیفیت بتن آماده و دستی کجا از هم جدا می‌شود؟
  4. ۴هزینهٔ بتن آماده و دستی را چطور درست مقایسه کنیم؟
  5. ۵یک مثال عددی برای دال ۹٫۶ متر مکعبی چه نشان می‌دهد؟
  6. ۶موقع سفارش بتن آماده چه مشخصاتی را باید گفت؟
  7. ۷بتن آماده چند ساعت پس از تولید باید تخلیه شود؟
  8. ۸هنگام تحویل بتن آماده چه چیزی را باید کنترل کرد؟
  9. ۹مزایا و معایب بتن آماده و بتن دستی چیست؟
  10. ۱۰کِی ساخت بتن در کارگاه منطقی‌تر از بتن آماده است؟
  11. ؟پرسش‌های متداول
  12. ↗منابع

انتخاب میان بتن آماده و دستی پیش از آنکه مسئلهٔ قیمت باشد، مسئلهٔ مقررات است. اگر بتن در سازه کار می‌کند (پی، ستون، تیر، دال)، فقط دو راه مجاز داری: بتن کارخانه‌ای که با تراک میکسر می‌رسد یا بتنی که در کارگاه با مخلوط‌کن مکانیکی ساخته شود. بتن با بیل و فرغون فقط برای کارهای غیرسازه‌ای پذیرفته است.

آیا ساخت بتن دستی از نظر مبحث ۹ مجاز است؟

بتن دستی فقط برای کار غیرسازه‌ای و با چند شرط مجاز است. بند ۹-۷-۲-۴ مبحث نهم مقررات ملی ساختمان (ویرایش ۱۳۹۲) صریح است: «ساخت و اختلاط بتن‌های سازه‌ای با دست به هیچ وجه مجاز نیست». همان بند برای بتن غیرسازه‌ای این شرط‌ها را می‌گذارد:

  • حداکثر حجم هر نوبت ساخت با دست ۳۰۰ لیتر
  • ساخت روی سطح صاف، تمیز و نفوذناپذیر؛ اول شن، بعد ماسه، و ضخامت دو لایه روی هم حداکثر ۳۰۰ میلی‌متر
  • سیمان خشک یکنواخت روی مصالح سنگی پخش و کامل مخلوط شود، بعد آب به‌تدریج اضافه شود
  • اگر با پیمانهٔ حجمی کار می‌کنی، پیمانه‌ها از روی وزن مصالح سنگی خشک ساخته شده باشند

حمل با فرغون هم مرز دارد. بند ۹-۷-۳-۲-۱ همان مبحث (ویرایش ۱۳۹۲) حمل با چرخ دستی را فقط وقتی مجاز می‌داند که حجم هر نوبت از ۳۰۰ لیتر بیشتر نباشد، بتن سازه‌ای نباشد و فاصلهٔ حمل از ۶۰ متر نگذرد.

بتن کارگاهی با بتونیر چه فرقی با بتن دستی دارد؟

بتن کارگاهی با مخلوط‌کن برای کار سازه‌ای مجاز است، به شرط آنکه مثل یک کارخانهٔ کوچک اداره شود. بند ۹-۷-۲-۳ مبحث ۹ (ویرایش ۱۳۹۲) می‌خواهد مخلوط‌کن مورد تأیید ناظر باشد، اختلاط دست‌کم یک‌ونیم دقیقه پس از ریختن همهٔ مصالح ادامه پیدا کند، و برای هر روز نسبت‌های اختلاط، نتیجهٔ آزمایش بتن تازه، دمای بتن و هوا، محل و حجم بتن‌ریزی و ساعت ساخت ثبت شود.

در عمل همین دفترچه است که در بیشتر کارگاه‌های کوچک وجود ندارد. وقتی سازنده یا ناظر بتن کارگاهی را می‌پذیرد، باید بداند این ثبت‌ها را از اکیپ بنّا خواسته است.

کیفیت بتن آماده و دستی کجا از هم جدا می‌شود؟

تفاوت اصلی در توزین است، نه در دستگاه. در بچینگ، سیمان، شن، ماسه و آب وزن می‌شوند؛ در کارگاه معمولاً با بیل و فرغون پیمانه می‌شوند. ماسهٔ مرطوب حجیم‌تر از ماسهٔ خشک است، پس یک فرغون ماسهٔ خیس وزن کمتری ماسه دارد و آبی هم با خودش آورده که کسی حساب نکرده. به همین دلیل است که مبحث ۹ پیمانهٔ حجمی را فقط وقتی می‌پذیرد که از وزن مصالح خشک ساخته شده باشد.

پیامد این خطا در نسبت آب به سیمان دیده می‌شود. بنّا وقتی بتن سفت است آب اضافه می‌کند، نسبت آب به سیمان بالا می‌رود و مقاومت پایین می‌آید. بتن آماده برگهٔ تحویل با ردهٔ مقاومت دارد و نمونه‌گیری‌اش قابل پیگیری است؛ بتن دستی هیچ سندی پشتش نیست.

هزینهٔ بتن آماده و دستی را چطور درست مقایسه کنیم؟

مقایسهٔ درست قیمت هر متر مکعب بتن کارخانه‌ای با جمع همهٔ اقلام ساخت در کارگاه است، نه فقط با قیمت سیمان. در کفهٔ بتن کارگاهی این‌ها را بگذار: سیمان، شن و ماسه، آب، دستمزد کارگر و بنّا، اجارهٔ بتونیر و ویبره، پرت مصالح، و روزهایی که کار طول می‌کشد. در کفهٔ دیگر: قیمت هر متر مکعب، کرایهٔ پمپ و هزینهٔ توقف اضافهٔ تراک میکسر.

سهم سیمان را دقیق حساب کن. عیار بتن یعنی کیلوگرم سیمان در هر متر مکعب؛ بتن با عیار ۳۵۰ در هر متر مکعب ۳۵۰ کیلوگرم سیمان می‌خواهد، یعنی ۷ پاکت ۵۰ کیلویی. محاسبه‌گر سیمان این را برای حجم و عیار تو به تعداد پاکت تبدیل می‌کند و با قیمت روز سیمان هزینه‌اش را نشان می‌دهد.

یک مثال عددی برای دال ۹٫۶ متر مکعبی چه نشان می‌دهد؟

برای دالی به ابعاد ۱۰ در ۸ متر و ضخامت ۱۲ سانتی‌متر، حجم هندسی ۹٫۶ متر مکعب است. اگر در کارگاه با عیار ۳۵۰ ساخته شود، دست‌کم ۹٫۶ × ۷ = ۶۷٫۲ پاکت سیمان لازم است، یعنی ۶۸ پاکت بی احتساب پرت. با بتن دستی این حجم یعنی دست‌کم ۳۲ نوبت ۳۰۰ لیتری، که برای دال سازه‌ای اصلاً مجاز نیست.

موقع سفارش به کارخانهٔ بتن، عدد هندسی را عیناً سفارش نده. انجمن ملی بتن آماده آمریکا (NRMCA) در برگهٔ CIP8 توصیه می‌کند برای پرت، ضخامت اضافه و تغییر شکل قالب، دست‌کم ۴ تا ۱۰ درصد بیشتر از برآورد اولیه سفارش داده شود؛ برای این دال یعنی حدود ۱۰ تا ۱۰٫۵ متر مکعب. همان برگه مثال می‌زند که ۳ میلی‌متر ضخامت اضافه در دال ۱۰۰ میلی‌متری، ۳ درصد کمبود بتن می‌سازد.

موقع سفارش بتن آماده چه مشخصاتی را باید گفت؟

  • ردهٔ مقاومت یا عیار، همان که در نقشه یا دستور ناظر آمده
  • اسلامپ لازم، متناسب با اینکه با پمپ کار می‌کنی یا با ناودانی
  • حداکثر اندازهٔ سنگدانه، متناسب با فاصلهٔ میلگردها
  • نوع سیمان، اگر خاک سولفاته است یا قطعه حجیم است؛ انواع سیمان را برای همین ببین
  • افزودنی روان‌کننده یا دیرگیرکننده، اگر مسیر طولانی است یا هوای گرم داری
  • ساعت شروع و فاصلهٔ رسیدن تراک‌ها، تا بتن پشت قالب منتظر نماند

بتن آماده چند ساعت پس از تولید باید تخلیه شود؟

در نبود افزودنی‌ای که گیرش را کنترل کند یا اسلامپ را نگه دارد، تخلیه باید ظرف ۱٫۵ ساعت از نخستین تماس آب با سیمان انجام شود؛ بند ۷-۱۱ استاندارد ملی ایران ۶۰۴۴ این مهلت را می‌گذارد. اگر پس از ۱٫۵ ساعت اسلامپ هنوز در حد مطلوب خریدار باشد و برای تخلیه به آب یا فوق‌روان‌کننده نیازی نباشد، خریدار می‌تواند این محدودیت را نادیده بگیرد. در هوای گرم یا شرایطی که بتن زود سفت می‌شود هم می‌تواند هنگام سفارش مدتی کمتر از ۱٫۵ ساعت تعیین کند.

برای حس عدد: اگر تماس آب با سیمان ساعت ۱۰:۰۰ باشد و تراک ساعت ۱۱:۲۰ برسد، ۸۰ دقیقه گذشته و ۱۰ دقیقه تا مرز ۹۰ دقیقه مانده است؛ تخلیه باید پیش از ۱۱:۳۰ شروع شود. اگر در این مدت اسلامپ افت کرد، راهش روان‌کننده است، نه آب.

هنگام تحویل بتن آماده چه چیزی را باید کنترل کرد؟

مهم‌ترین کنترل، آبی است که سر کار به دیگ اضافه می‌شود. بند ۹-۷-۲-۵ مبحث ۹ (ویرایش ۱۳۹۲) بازآمیختن بتن با آب پس از اتمام اختلاط را مجاز نمی‌داند، مگر در موارد استثنایی با مجوز ناظر و در حد نسبت آب به سیمان طرح. برگهٔ CIP26 انجمن ملی بتن آماده آمریکا هم هشدار می‌دهد: «افزودن آب بیش از آب طرح اختلاط، گیرش را به تأخیر می‌اندازد، مقاومت را کم می‌کند، به دوام آسیب می‌زند و احتمال ترک را بالا می‌برد.»

  • ساعت بارگیری روی برگهٔ تحویل و فاصله‌اش تا لحظهٔ تخلیه
  • تطابق ردهٔ مقاومت و اسلامپ نوشته‌شده با سفارش
  • اگر آب اضافه شد، فقط پیش از شروع تخلیه، با مقدار ثبت‌شده روی برگه و امضای نمایندهٔ تو؛ پس از شروع تخلیه دیگر نه
  • پس از افزودن آب یا افزودنی، دیگ دست‌کم ۳۰ دور با سرعت اختلاط بچرخد (CIP26 به نقل از ASTM C94)
  • نمونه‌گیری برای آزمونهٔ مقاومت از هر چند تراک، طبق دستور ناظر

برای حس عدد، همان برگه قاعدهٔ سرانگشتی می‌دهد: حدود ۵ لیتر آب در هر متر مکعب اسلامپ را حدود ۲۵ میلی‌متر بالا می‌برد. یعنی شلنگی که چند ثانیه باز بماند، چند ده لیتر آب به یک تراک ۶ متر مکعبی اضافه می‌کند. اگر بتن سفت رسیده، راهش روان‌کننده است، نه آب.

مزایا و معایب بتن آماده و بتن دستی چیست؟

هر کدام در جایی برنده است و جای هر دو را عوض نمی‌شود کرد. مزایا و معایب را کنار هم ببین:

  • مزیت بتن آماده: وزن‌کردن مصالح و طرح اختلاط ثبت‌شده، برگهٔ تحویل با ردهٔ مقاومت و نمونه‌گیری قابل پیگیری، و ریختن حجم بالا در زمان کوتاه
  • عیب بتن آماده: حداقل حجم و کرایهٔ پمپ برای کار کوچک، مهلت تخلیه پس از تولید، وابستگی به رسیدن تراک، و وسوسهٔ آب اضافه در پای کار
  • مزیت بتن کارگاهی با بتونیر: برای حجم کم یا جایی که تراک نمی‌رسد؛ اگر ثبت روزانهٔ نسبت‌ها و تأیید ناظر باشد، برای کار سازه‌ای هم مجاز است
  • عیب بتن دستی: خطای پیمانه و دانه‌بندی، بی‌سند بودن و ممنوع بودن برای بتن سازه‌ای؛ فقط کار غیرسازه‌ای و هر نوبت حداکثر ۳۰۰ لیتر

کِی ساخت بتن در کارگاه منطقی‌تر از بتن آماده است؟

ساخت در کارگاه وقتی می‌ارزد که حجم کم باشد یا تراک میکسر نرسد. این حالت‌ها رایج‌اند:

  • بتن مگر، کف حیاط، جدول‌گذاری و کارهای غیرسازه‌ای کوچک، با رعایت سقف ۳۰۰ لیتری برای ساخت دستی
  • حجمی آن‌قدر کم که حداقل بار تراک و کرایهٔ پمپ نمی‌ارزد
  • کوچه یا روستایی که تراک میکسر به آن دسترسی ندارد؛ برای کار سازه‌ای آنجا بتونیر و ثبت روزانه لازم است
  • ترمیم موضعی که مقدار کمی بتن با مشخصات ویژه می‌خواهد

پرسش‌های متداول

تفاوت قیمت بتن آماده و دستی چقدر است؟

عدد ثابتی ندارد، چون به قیمت سیمان، شن و ماسه، دستمزد و فاصلهٔ کارخانهٔ بتن بستگی دارد. برای مقایسه، هزینهٔ یک متر مکعب کارگاهی را با سیمان، مصالح سنگی، دستمزد، اجارهٔ بتونیر و پرت حساب کن و با قیمت اعلامی بتن آماده به‌علاوهٔ پمپ بسنج. سهم سیمان را با محاسبه‌گر سیمان دربیاور.

بتن دستی عیار ۳۵۰ برای هر نوبت چند پاکت سیمان می‌خواهد؟

عیار ۳۵۰ یعنی ۳۵۰ کیلوگرم سیمان در هر متر مکعب، یعنی ۷ پاکت ۵۰ کیلویی. یک نوبت ۳۰۰ لیتری که سقف ساخت دستی در مبحث ۹ است، ۱۰۵ کیلوگرم سیمان می‌خواهد؛ حدود دو پاکت. این عیار برای بتن دستی فقط در کار غیرسازه‌ای کاربرد دارد.

بتن سقف را می‌شود دستی ریخت؟

خیر. سقف، تیر، ستون و پی همه بتن سازه‌ای‌اند و بند ۹-۷-۲-۴ مبحث نهم مقررات ملی ساختمان (ویرایش ۱۳۹۲) ساخت و اختلاط دستی بتن سازه‌ای را به هیچ وجه مجاز نمی‌داند. برای سقف یا بتن آماده سفارش بده یا با بتونیر مورد تأیید ناظر و ثبت روزانهٔ نسبت‌ها در کارگاه بساز.

اگر بتن آماده کم آمد، تقصیر کارخانه است؟

همیشه نه. برگهٔ CIP8 انجمن ملی بتن آماده آمریکا می‌گوید حجم بتن سخت‌شده ممکن است حدود ۲ درصد کمتر از حالت تازه باشد و خطای ضخامت، تغییر شکل قالب، نشست بستر و پرت هم کمبود می‌سازند. کمبود واقعی را با اندازه‌گیری چگالی بتن از سه تراک جدا و طبق ASTM C138 می‌سنجند.

اگر بتن آماده بیش از ۱٫۵ ساعت در راه بماند باید برگردد؟

همیشه نه. بند ۷-۱۱ استاندارد ملی ۶۰۴۴ می‌گوید اگر پس از ۱٫۵ ساعت اسلامپ هنوز در حد مطلوب خریدار باشد و تخلیه به آب یا فوق‌روان‌کننده نیاز نداشته باشد، مصرف‌کننده می‌تواند این محدودیت را نادیده بگیرد. اگر اسلامپ افت کرده، راه درست روان‌کننده است، نه آب.

ادامه در سیمان‌باز

برای کار خودت چند پاکت سیمان لازم است؟

ابعاد کار و عیار را بده؛ شمار پاکت و هزینهٔ سیمان با قیمت روز حساب می‌شود.

پاکت ۵۰ کیلویی سیمان تیپ ۲، میانهٔ درب کارخانه۲۳۳٬۸۴۰ تومانیکشنبه ۲۶ مهر · منبع: بورس کالا
باز کردن محاسبه‌گر

منابع

  1. ۱دفتر مقررات ملی ساختمان، مبحث نهم «طرح و اجرای ساختمان‌های بتن آرمه»، ویرایش ۱۳۹۲ — بندهای ۹-۷-۲-۳ تا ۹-۷-۲-۵ (بتن کارگاهی، ممنوعیت بتن سازه‌ای دستی، سقف ۳۰۰ لیتر، بازآمیختن با آب) و ۹-۷-۳-۲-۱ (حمل با چرخ دستی)inbr.ir
  2. ۲انجمن ملی بتن آماده آمریکا (NRMCA)، برگهٔ CIP8 «اختلاف در حجم تحویلی» — سفارش ۴ تا ۱۰ درصد بیشتر، کاهش حدود ۲ درصدی حجم سخت‌شده، مثال خطای ضخامتnrmca.org
  3. ۳انجمن ملی بتن آماده آمریکا (NRMCA)، برگهٔ CIP26 «افزودن آب در کارگاه» — اثر آب اضافه، ثبت آب روی برگهٔ تحویل، ۳۰ دور اختلاط، قاعدهٔ ۵ لیتر برای ۲۵ میلی‌متر اسلامپnrmca.org
  4. ۴ASTM C94/C94M، استاندارد مشخصات بتن آماده — مرجع روش اندازه‌گیری حجم تحویلی و شرایط افزودن آب در کارگاهastm.org
  5. ۵استاندارد ملی ایران ۶۰۴۴ (بتن آماده)، بند ۷-۱۱ — مهلت تخلیه ۱٫۵ ساعت از نخستین تماس آب با سیمان؛ متن بند به نقل از راهنمای نمونه‌گیری و آزمون بتن در ساختمان (مجری‌اپ، ۱۴۰۲)mojriapp.ir

نظر شما

نخستین نظر را شما بنویسید.

نظر رسید، ممنون. پس از بررسی همین‌جا منتشر می‌شود.
