سیمان تیپ ۲ فله۲٬۷۰۳٬۶۰۰تومانسیمان تیپ ۲ پاکت۱۹۱٬۱۴۲تومانسیمان تیپ ۵ فله۲٬۸۳۸٬۷۰۰تومانسیمان تیپ ۵ پاکت۱۹۹٬۳۸۵تومانسیمان تیپ ۱-۴۲۵ فله۲٬۶۰۷٬۱۷۵تومانسیمان تیپ ۱-۴۲۵ پاکت۱۹۱٬۱۴۶تومانسیمان پوزولانی فله۲٬۵۳۷٬۷۰۰تومانسیمان پوزولانی پاکت۱۷۷٬۹۴۵تومانسیمان سفید پاکت۳۸۲٬۸۶۷تومانسیمان تیپ ۱-۳۲۵ فله۲٬۴۶۴٬۴۰۰تومانسیمان تیپ ۱-۳۲۵ پاکت۱۷۹٬۱۶۴تومانسیمان مرکب فله۲٬۶۹۴٬۵۷۵تومانسیمان مرکب پاکت۱۸۶٬۸۳۰تومانسیمان تیپ ۲ فله۲٬۷۰۳٬۶۰۰تومانسیمان تیپ ۲ پاکت۱۹۱٬۱۴۲تومانسیمان تیپ ۵ فله۲٬۸۳۸٬۷۰۰تومانسیمان تیپ ۵ پاکت۱۹۹٬۳۸۵تومانسیمان تیپ ۱-۴۲۵ فله۲٬۶۰۷٬۱۷۵تومانسیمان تیپ ۱-۴۲۵ پاکت۱۹۱٬۱۴۶تومانسیمان پوزولانی فله۲٬۵۳۷٬۷۰۰تومانسیمان پوزولانی پاکت۱۷۷٬۹۴۵تومانسیمان سفید پاکت۳۸۲٬۸۶۷تومانسیمان تیپ ۱-۳۲۵ فله۲٬۴۶۴٬۴۰۰تومانسیمان تیپ ۱-۳۲۵ پاکت۱۷۹٬۱۶۴تومانسیمان مرکب فله۲٬۶۹۴٬۵۷۵تومانسیمان مرکب پاکت۱۸۶٬۸۳۰تومان
۷ شهریور ۱۴۰۵
خواندنی‌ها · عیب‌یابی

عمل‌آوری بتن چند روز لازم دارد؟

حداقل هفت روز، ولی عدد واقعی به نوع سیمان و هوای کارگاه بستگی دارد.

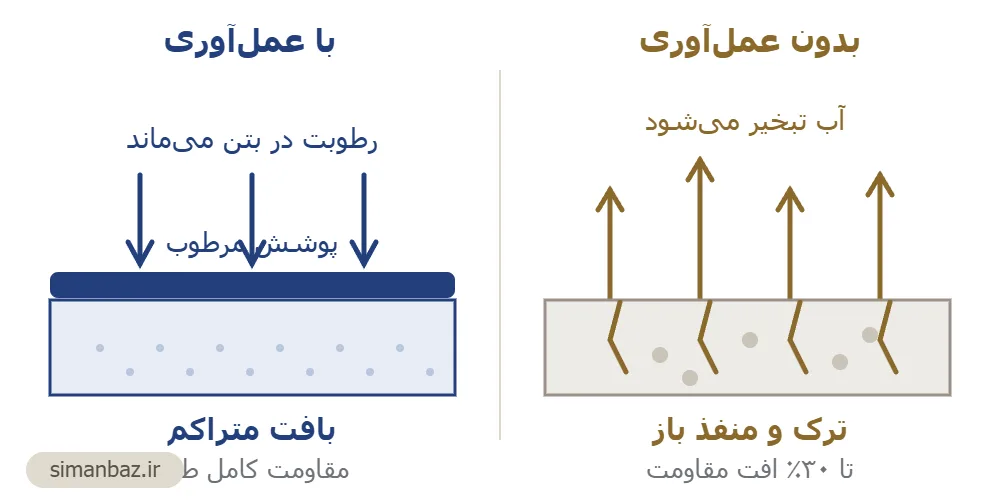

نمودار مقایسهٔ بتن بدون عمل‌آوری که ترک می‌خورد با بتن عمل‌آوری‌شده که بافت متراکم دارد
عکس: سیمان‌باز · اثر اختصاصی سیمان‌باز

عمل‌آوری بتن دست‌کم هفت روز طول می‌کشد، ولی این کف است نه عدد نهایی. با سیمان پوزولانی یا مرکب به ده تا چهارده روز می‌رسد و در هوای گرم و بادخیز باید بیشتر شود. بتنی که عمل‌آوری نشود تا حدود سی درصد از مقاومت طرح را از دست می‌دهد و این افت بعداً جبران نمی‌شود.

چند روز، برای کدام سیمان و کدام هوا؟

  • پرتلند تیپ ۲، هوای معتدل — دست‌کم ۷ روز
  • پرتلند تیپ ۲، هوای گرم و بادخیز — ۱۰ روز
  • سیمان پوزولانی یا مرکب — ۱۰ تا ۱۴ روز
  • قطعات حجیم و فونداسیون بزرگ — ۱۴ روز
  • هوای زیر ۵ درجه — مسئله دما است نه رطوبت؛ بتن باید گرم بماند

این عددها کف‌اند نه سقف. هر روز اضافه‌ای که بتن مرطوب بماند، به سودش است؛ آنچه ضرر می‌زند قطع زودهنگام است.

چرا آب دادن این‌قدر مهم است؟

سیمان با آب واکنش می‌دهد، نه با خشک شدن. اگر آب پیش از کامل شدن واکنش تبخیر شود، بخشی از سیمان هرگز واکنش نمی‌دهد و همان‌جا به‌شکل دانهٔ بی‌مصرف باقی می‌ماند. جایش هم منفذ می‌شود؛ منفذ یعنی مقاومت کمتر و نفوذپذیری بیشتر.

از کی شروع کنیم؟

بلافاصله پس از گیرش اولیه، نه فردا صبح. حساس‌ترین بازه همان چند ساعت اول است که سطح هنوز نرم است و سریع‌ترین تبخیر را دارد. اگر تا آن موقع سطح را نپوشانی، ترک خمیری همان روز پیدا می‌شود.

کدام روش در کارگاه جواب می‌دهد؟

  • پوشاندن با گونی خیس و مرطوب نگه داشتن پیوسته — بهترین گزینه برای دال و کف
  • نایلون روی سطح، برای وقتی آب‌پاشی مداوم ممکن نیست
  • آبگیری سطح با ارتفاع چند سانتی‌متر، برای دال‌های محصور
  • ترکیب‌های عمل‌آور که لایهٔ نگهدارندهٔ رطوبت می‌سازند، برای سطوح بزرگ
  • نگه داشتن قالب روی ستون و دیوار، که خودش یک نوع عمل‌آوری است

رایج‌ترین اشتباه عمل‌آوری چیست؟

آب‌پاشی یک‌بار در روز. سطحی که خیس شود و بعد کاملاً خشک شود، از سطحی که اصلاً خیس نشده بدتر است؛ چرخهٔ تر و خشک شدن خودش ترک می‌سازد. مرطوب ماندنِ پیوسته مهم است، نه تعداد دفعات آب‌پاشی.

قالب‌برداری با قطع عمل‌آوری یکی است؟

نه، و همین دو تا سر کار بیشترین قاطی شدن را دارند. وقتی قالب ستون را باز می‌کنی، سطحی که تا آن لحظه از تبخیر محافظت می‌شد ناگهان بی‌پناه می‌ماند. از همان دقیقه باید پوشش مرطوب جایش را بگیرد، نه فردا. قالب‌برداری زودهنگام بدون جایگزین کردن پوشش، همان اثر قطع عمل‌آوری را دارد.

سیمان پوزولانی چرا مدت بیشتری می‌خواهد؟

واکنش پوزولانی کندتر از واکنش کلینکر است و دیرتر به مقاومت می‌رسد. همان دیرکرد که در بلندمدت دوام بیشتری می‌دهد، در روزهای اول یعنی وابستگی بیشتر به رطوبت. اگر با سیمان پوزولانی کار کنی و هفت‌روزه عمل‌آوری را قطع کنی، بخش عمدهٔ مزیتی را که بابتش پول داده‌ای دور ریخته‌ای.
